【新智元導讀】AI萬丈高樓,終究要建在物理世界的地基之上。沒有電,再強的GPU也只是一堆沙子。
剛剛,彭博社爆出消息:加州圣克拉拉兩處數據中心空置了6年多,「獨守空房」,等待電力。
這兩處設施的命運,凸顯了美國科技行業乃至整個經濟面臨的重大問題——有錢,但缺電。

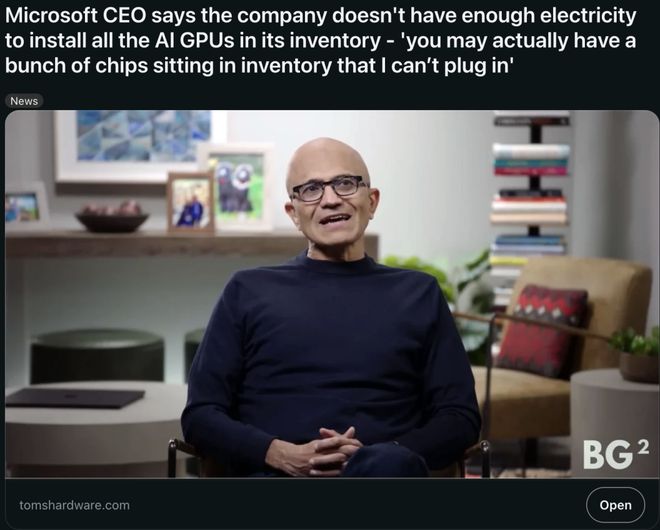

但大約一年后,我們可能會面臨芯片數量超過實際供電能力的局面——屆時將有大量芯片無法通電運行。

美國,加利福尼亞州,圣克拉拉,全球最大的AI芯片Nvidia的總部所在地。
全球兩大數據中心開發商在該地建設了數據中心,但已經空置多年,或因當?shù)責okaiyun體育全站 Kaiyun登錄網頁法供電。
2019年,數據中心巨頭數字房地產信托公司「Digital Realty Trust」在此申請建造一座數據中心。將近六年過去,該項目仍是一座空殼,等待著電力的全面接入。
今年早些時候,藍貓頭鷹資本收購了Stack Infrastructure,在附近也有一個48兆瓦的項目同樣處于閑置狀態。
在云計算和人工智能熱潮的推動下,市場對數據中心的需求空前高kaiyun體育全站 Kaiyun登錄網頁漲,但電力供應正成為最大的制約因素。

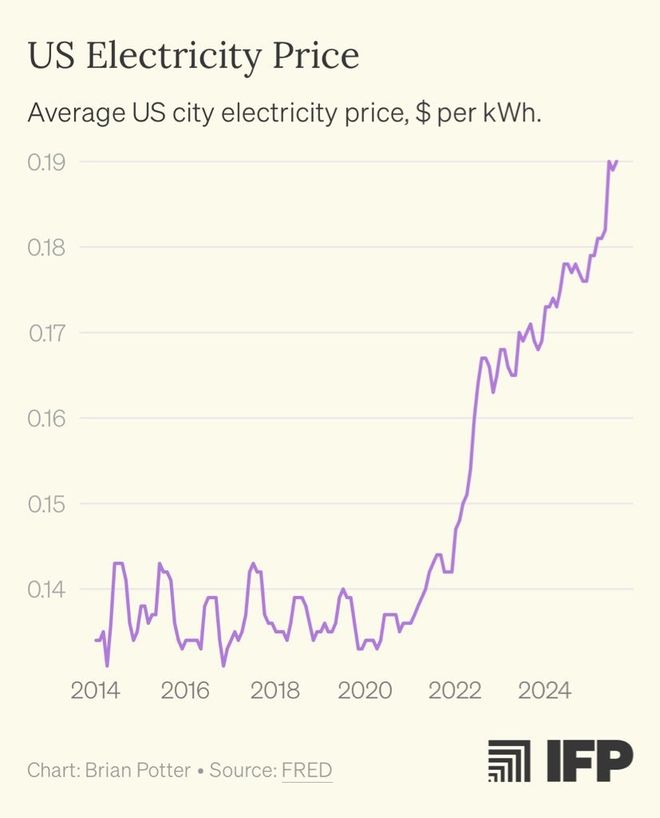

這主要是因為電力基礎設施老化、新的輸電線路建設緩慢,以及各種監管和許可障礙。

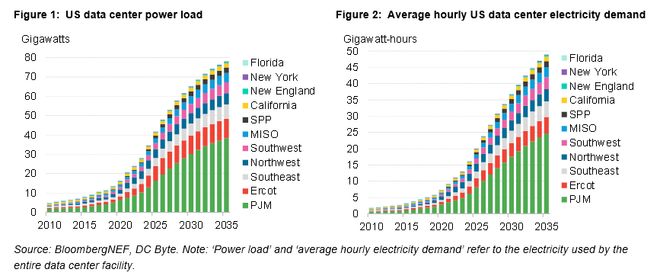

根據BloombergNEF的預測,到2035年,僅美國一地,AI算力的電力需求就可能翻一番以上。

Nvidia的黃仁勛和OpenAI的奧特曼等企業領袖都曾預言,未來將有數萬億美元涌入新的人工智能基礎設施建設。
「需求從未如此之高,我們面臨的實際上是一個電力供應問題,」房地產經紀公司世邦魏理仕負責數據中心解決方案的執行副總裁Bill Dougherty在采訪中表示。

如今,那些大型項目正建在德克薩斯州、賓夕法尼亞州、路易斯安那州和新墨西哥州等地,那里的電價更低,但電力來源往往也還在建設中。

而這些小型數據中心服務的是本地的云客戶,他們愿意為地段和電力支付更高的價格,以減少長距離傳輸造成的延遲——
「有一部分數據中心的需求,必須盡可能靠近人口中心,」Dougherty說?!高@就是為什么需求必須在加州得到滿足。但因為電力受限,他們無法讓這些設施上線?!?/p>

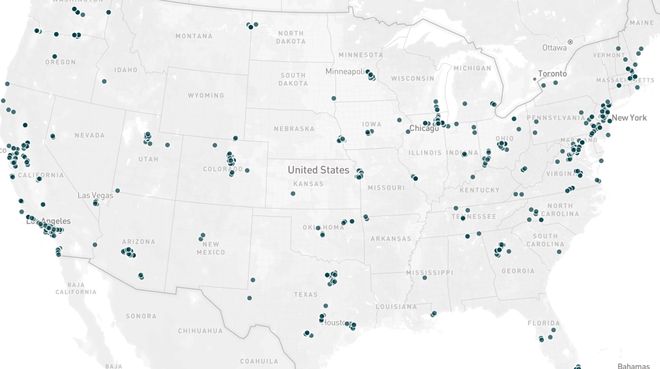

根據今年五月市議會的一份報告,圣克拉拉共有57個正在運營或建設中的數據中心。
該市電力公司「硅谷電力」的發言人Janine de la Vega表示,公司與Stack和Digital Realty簽有服務條款協議,并且一直在評估新增的電力請求。
為了滿足這些客戶及其他用戶的需求,硅谷電力公司正在進行一項耗資4.5億美元的系統升級工程,該項目目前按計劃將于2028年完成。

隨著需求激增,電網的可用電力和輸電設施已不堪重負,全美的公用事業公司都在奮力追趕。
去年,Dominion能源公司表示,預計大型數據中心接入電網的時間將增加一到三年,有些甚至需要長達七年。
Dominion服務的區域是全球計算設施最密集的地方——北弗吉尼亞州的「數據中心走廊」(Data Center Alley)
而在俄勒岡州,一份訴狀顯示,亞馬遜指控其旗下四座數據中心被Berkshire Hathaway所屬的一家公用事業公司拒絕提供充足電力。
Digital Realty在全球擁有超過300個數據中心,其發言人Jordan Sadler表示,三年的電力等待期在美國大部分地區「基本一致」,但在硅谷和北弗吉尼亞州等高需求地區,等待時間則更長。
Sadler在采訪中說:「在圣克拉拉,如果你今天找到一塊地想申請新電力,那得等上好幾年。我們有時會下手早一點,但通常不會晚。沒人想錯過時機?!?/p>

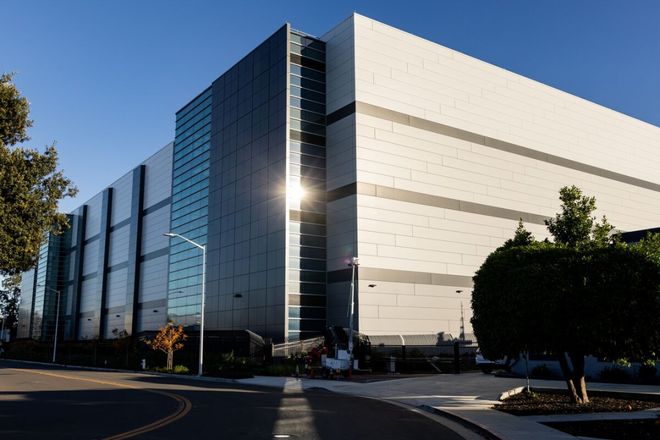

Digital Realty在圣克拉拉的項目目前是一棟閑置的四層建筑,面積達43萬平方英尺(約4萬平方米)。
Sadler透露,該公司在美國設施齊全的數據中心平均每兆瓦成本約為1330萬美元,但在硅谷價格更高。
在建筑準備好入駐之前,Digital Realty會花費最終建造成本的20%到25%來建造一個空殼。
公司數據中心投資組合管理副總裁Crystal Delany在一封郵件中表示:
Digital Realty正繼續與硅谷電力公司合作,爭取在今年年底前獲得剩余電力,以滿足該建筑48兆瓦的總關鍵IT負載需求。

根據世邦魏理仕的報告,目前美國在建項目中有74.3%已經與租戶簽約。Digital Realty在其價值97億美元的在建數據中心項目中,也已租出了約61%。但該公司拒絕透露其圣克拉拉項目的租賃狀況。

Stack Infrastructure的園區是一棟55.1萬平方英尺的建筑,擁有四層目前空無一物的數據大廳,該項目最初于2021年申請城市規劃批準。
根據一份項目宣傳冊,「電力將通過一個專用的現場變電站輸送,其中12兆瓦的關鍵容量可立即出租」,并有能力擴展至48兆瓦。
根據Stack的一份郵件聲明,與「硅谷電力」的協議「反映了當前電力供應以及到2027年將上線的新增電力情況」。Stack拒絕討論該中心的租賃狀態。
今年9月和10月,宣布了超過500億美元的數據中心投資,其中包括在路易斯安那州為Meta投資300億美元,以及在新墨西哥州與Oracle合作投資超過200億美元。
該公司聯席首席執行官Marc Lipschultz在10月30日的投資者電話會議上表示,他們在Stack擁有1000名員工,負責設計、建造和運營數據中心。

重要的不是你今天做了什么,而是你兩年前做了什么來為自己布局,確保擁有合適的土地、電力,并理解監管框架,知道如何真正把事情辦成。

電力是人工智能的阿喀琉斯之踵:核電需要20年才能投產,燃氣輪機在2030年前幾乎無法獲得,而除中國和印度外,新建燃煤電廠已無可能。
然而,沒有大量的額外電力,GPU只能吃灰,就不可能實現AI的大幅躍升,也無法實現AGI。

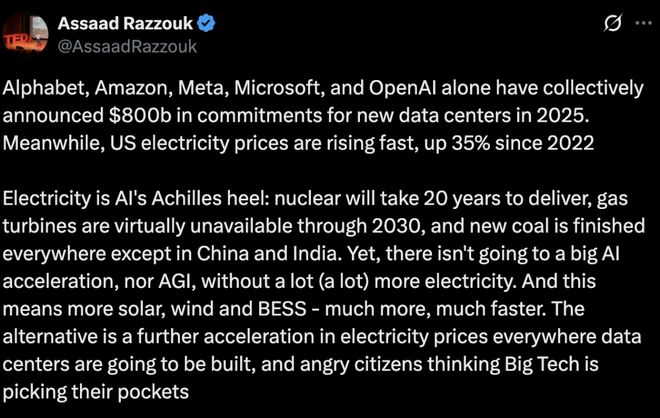

《拯救地球,不要空談》「Saving the Planet Without the Bull」的作者Assaad Razzouk預測:「這意味著太陽能、風能和電池儲能系統(BESS)必須大幅增加,而且要快得多。」
他還指出另一種更糟糕的情況:在數據中心即將建設的地區,電價將進一步加速上漲,憤怒的民眾會認為科技巨頭正在掏空他們的口袋。
特別聲明:以上內容(如有圖片或視頻亦包括在內)為自媒體平臺“網易號”用戶上傳并發布,本平臺僅提供信息存儲服務。
全球貨幣支付排名更新!美元暴漲至50.49%,歐元21.9%,人民幣呢
日本娛樂公司社長誘騙未成年少女,猥褻拍攝1700部AV,卻只給自己打碼…
杜蘭特36+7火箭加時惜敗76人 恩比德32+15+10馬克西36+10
2025中型貨車1-12月銷量:解放3.9萬輛,江淮第2,比亞迪已超福田
微信二維碼
